铝单板分墙面(外墙 / 内墙)、吊顶铝单板两大类,主流:角码干挂、勾搭式、背栓式、室内粘贴(湿贴);执行规范:GB 50210《建筑装饰装修工程质量验收标准》、GB/T23443《建筑装饰用铝单板》。
一、四种主流安装方式对比
1、角码干挂(工程最通用,外墙 / 室内墙面)

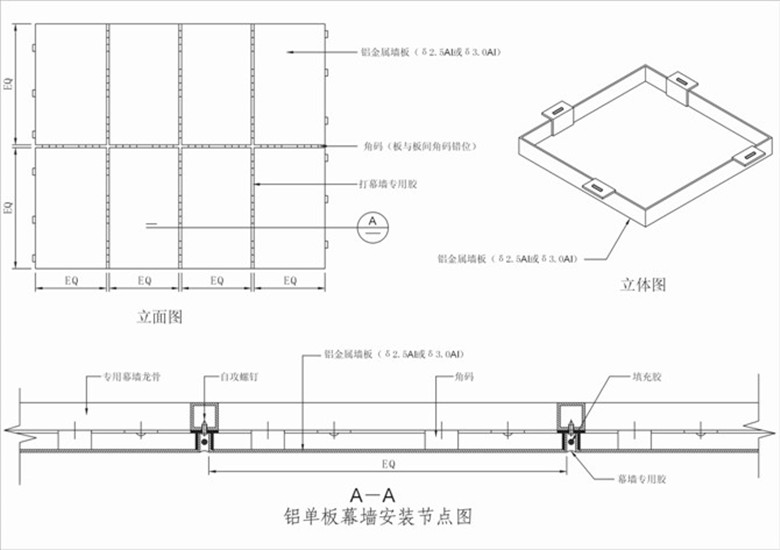

铝单板工厂四边折弯,铆接 / 焊接角码(挂耳),角码用不锈钢螺栓固定在钢 / 铝龙骨上。
适用:外墙幕墙、门头、室内大墙面、包柱;2.0‑3.0mm 铝单板
板缝:明缝(5‑15mm),填泡沫棒 + 耐候密封胶;也可做密拼缝(室内)
优点:拆装方便、可调平整度,安全可靠,维修单块可拆卸;不受胶水老化影响
注意:铝板与钢龙骨之间垫橡胶绝缘垫片,防止电化学腐蚀;紧固件室外用 A2‑70 不锈钢,沿海用 316 不锈钢。
2、勾搭式安装(多用于铝单板吊顶,也可墙面)
板边做折弯勾搭边,直接挂扣在专用勾搭龙骨上,少螺丝或无外露螺丝。
适用:室内吊顶、大堂、走廊天花铝单板;也可做内墙竖条板
优点:安装快,拆卸检修方便,板面无钉眼,外观简洁
限制:不适合外墙;板块尺寸不宜过大,控制板块自重。
3、背栓式安装(高端项目)
在铝单板背面钻背栓孔,背栓挂件连接龙骨,正面完全无钉、无角码。
适用:高端室内墙面、异形板、追求极简无缝效果;造价高,对加工精度要求极高。
4、湿贴(粘贴式,仅限室内,严禁外墙)
结构胶 / 中性耐候胶,把铝单板粘在水泥板、硅酸钙板、钢结构基层上,不用于外墙。
适用:室内小面积背景墙,基层必须平整牢固;不建议大板使用,胶水存在老化脱落风险。
二、标准干挂完整施工步骤(角码干挂,外墙通用流程)
测量放线
依据图纸弹出标高、分格、龙骨定位线;复核预埋件,无预埋件采用化学锚栓后置埋件,后置锚栓必须做拉拔试验合格后方可施工。
安装连接件与龙骨
主龙骨:热镀锌方管 / 槽钢,通过角码与埋件连接;垂直度≤2mm/m;
次龙骨(横龙骨):角钢 / 铝型材,与主龙骨螺栓连接(尽量少现场焊接);
焊接位置清除焊渣,补两道防锈漆;龙骨与铝板接触位置加绝缘垫片。
铝单板试装、编号就位
按工厂板块编号安装,先临时固定,调节平整度、缝隙;
质量控制:板缝宽度误差≤1mm;相邻板高低差≤1‑2mm;板面平整度 2mm/2m 靠尺。
锁紧固定
角码与次龙骨采用不锈钢螺栓 / 拉钉固定;每块板角码不少于 4 个,大板增加角码点位。
板缝密封处理(明缝系统)
①清理缝内灰尘;②塞入泡沫棒(泡沫棒直径大于缝宽);③打中性耐候硅酮密封胶,胶缝饱满连续,刮平;
室内密拼系统:不打胶,靠加工精度拼缝,只适合室内,不能用于外墙防水。
收口、清理成品保护
转角、窗边、上下封口做收口处理;撕掉保护膜,清洗板面。
三、吊顶铝单板(勾搭板)简要流程
弹线定位吊杆点位;吊杆 Φ8‑10mm,间距≤1200mm;
安装主承载龙骨,调平;安装勾搭副龙骨;
将铝单板勾搭边卡入龙骨,轻压扣合,微调板缝平整度;
收边条处理四周,完成吊顶。
四、关键质量控制要点
公差(GB/T23443):边长≤2000mm,尺寸允许偏差‑1.5~0mm;对角线差≤2.0mm。
热胀冷缩:必须预留工艺缝,不可强行密拼,否则板面起鼓变形。
防腐隔离:铝和钢材直接接触必垫橡胶垫片,防止电化学腐蚀。
禁止现场焊接铝单板本体,高温会造成铝板变形、涂层破坏。
外墙完成后应做淋水试验,检查渗漏。
