原理:铝单板两侧折出**勾搭勾边**,斜插卡入专用勾搭副龙骨卡槽,板与板互相搭接咬合,可单块拆卸检修,多用于室内大堂、走廊天花。

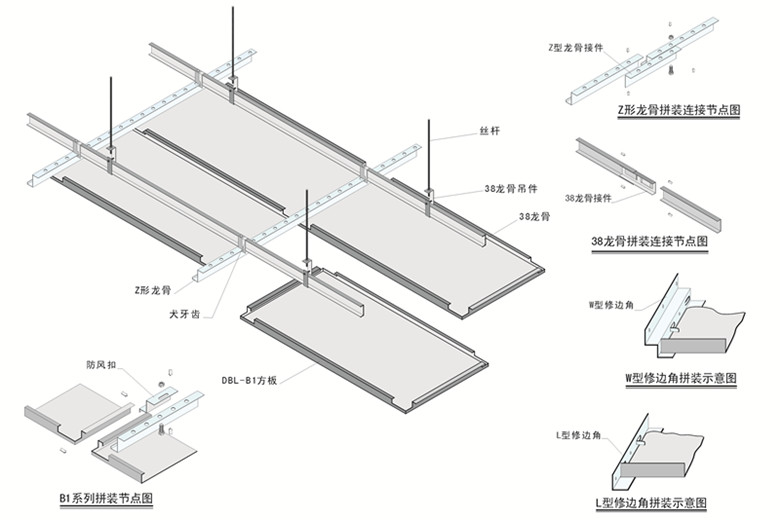

一、系统组成
1. **吊杆**:Φ8‑10mm 全牙螺杆,膨胀螺栓固定结构顶,间距≤1200mm
2. **主龙骨(承载龙骨)**:C 型镀锌轻钢 / 铝合金,间距≤1200mm
3. **勾搭副龙骨**:专用勾搭卡槽龙骨,垂直主龙骨布置,**间距等于铝板有效宽度**
4. **勾搭铝单板**:板两边带折弯勾搭边,板厚 1.5‑2.5mm
5. **配件**:吊挂件、防风卡扣、L 型收边角铝、橡胶垫片
## 二、完整施工步骤
### 1、测量放线
1. 根据图纸弹出吊顶标高水平线、主龙骨中心线、吊杆点位。
2. 在四周墙体标记标高,固定 L 型收边角铝。
3. 吊点间距**≤1200mm**;副龙骨中心距严格匹配铝板有效宽度。
### 2、安装吊杆 + 主龙骨
1. 结构顶面打膨胀螺栓固定吊杆,吊杆尽量垂直。
2. 吊挂件把主龙骨挂接在吊杆上,螺母调节高度;**拉通线调平**,水平误差≤3mm。
3. 主龙骨接长要对接牢固,过长吊顶增加角铁转换层。
### 3、安装勾搭副龙骨
1. 勾搭副龙骨与主龙骨**垂直布置**,用专用吊件挂接在主龙骨下方。
2. 逐根调平,保证所有副龙骨在同一水平面;龙骨接口错开。
3. 大跨度、公共区域建议加装**防风卡扣**,防止铝板受风压脱落。
### 4、铝单板铺装(核心)
>
> 安装顺序:**从中间向两边安装,减少累计误差**
1. 铝板倾斜 45°,先把铝板一侧勾搭勾边斜插进勾搭龙骨卡槽内。
2. 向上托住铝板,将另外一侧勾边推入相邻龙骨卡槽,轻压到位,听到咬合声。
3. 后一块板的搭边压在前一块板上,板与板互相勾搭咬合。
4. 每装 3‑5 块,用靠尺检查板面平整度、板缝宽窄,吸盘微调位置。
5. **板缝一般 5‑10mm 开放式缝,不打胶;密闭方案可加胶条**。
>
> ⚠️最后一块收口板:需要裁切板边,**去掉一侧勾搭边**,搭在收边角铝上就位。
### 5、风口、灯具、检修口处理
- 开孔尽量工厂预制;现场开孔,孔四周必须加**加强筋**,防止铝板变形翘曲。
- 检修口位置保留可拆装勾搭板,不得螺丝封死。
### 6、收边、清理、验收
1. 墙体、柱边用 L 型角铝收边,裁切铝板贴合收边。
2. 撕掉铝板保护膜,清洁板面。
3. 验收标准:2 米靠尺平整度≤2mm;板缝高低差≤1mm;手扳铝板无松动翘边。
## 三、关键注意事项
1. **龙骨间距严禁超标**:吊杆、主龙骨最大 1200mm;副龙骨严格按板宽排布,不能放大。
2. 勾搭勾边必须**完全卡入龙骨卡槽**,禁止半挂,否则后期掉板、翘边。
3. 铝板热胀冷缩,板缝不能压死,预留伸缩间隙。
4. 有风压的空间(大堂、中庭),必须配置**防风扣**,不能只靠单纯勾搭。
5. 拆卸:吸盘吸住板面,向上托起、斜角取出单块板,方便检修上部管线。
## 四、常见故障
- 板缝弯曲不直:副龙骨走位,重新校正副龙骨。
- 板面翘边:勾边没有完全卡入卡槽;龙骨不平。
- 吊顶下坠:吊杆间距过大、主龙骨选型太薄。
- 震动异响:龙骨与铝板之间增加橡胶垫片缓冲。
如果你需要,我可以给你整理勾搭铝单板安装节点文字版大样(可直接给班组交底)。
