铝格栅(方格铝格栅)吊顶安装方法

时间:2026-09-05 16:22:12 点击:



       铝格栅为井字方格开放式天花,分为弹簧吊件吊装(主流工程做法)、铁丝绑扎简易做法;适合商场、通道、大堂,通风好,方便检修上部管线。

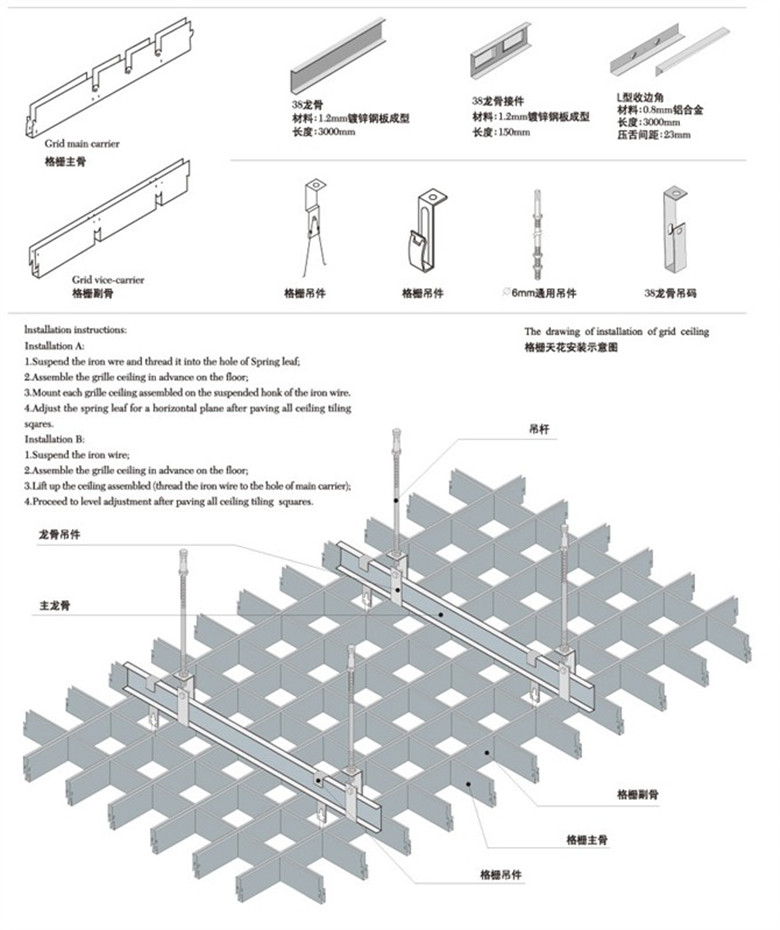

一、系统组成
吊杆:Φ6‑8mm 镀锌全牙螺杆,膨胀螺栓固定楼板,间距≤1000mm
38 主龙骨(轻钢):承载龙骨,间距 900‑1000mm,吊杆挂接主龙骨
弹簧吊片(格栅专用吊件):连接主龙骨与铝格栅单元,可上下调平
铝格栅单元板:成品井字格栅,常规格子 50×50、75×75、100×100mm,高度 40‑80mm
收边:L 型铝角条,墙体四周收口
简易低配做法:不用主龙骨,吊杆直接挂弹簧吊片吊格栅,适合小面积、层高较低空间。
二、完整施工工艺流程
测量放线→机电管线完成试压→吊杆安装→主龙骨安装调平→地面预拼铝格栅→吊装格栅单元→调平校正→灯具风口开孔→四周收边→验收
1、测量放线
墙面弹出吊顶下皮标高水平线;顶板弹出吊杆点位、主龙骨中心线。
吊杆点位间距900‑1000mm,遇管道、梁位要增设吊杆,禁止挂在设备管道上。
四周墙体弹出收边角铝安装线。
✅前提:吊顶内消防、空调、电气管线全部安装试压完毕,再做吊顶。
2、吊杆 + 主龙骨安装
楼板打膨胀螺栓固定吊杆,吊杆垂直,长度>1.5m 时增加反向斜撑加固。
吊挂件将 38 主龙骨挂接吊杆,螺母调节高度,拉通线调平。
大跨度吊顶中间起拱,起拱高度取跨度 1/200‑1/300,防止吊顶下坠变形。
主龙骨接头错开排布,悬臂段不大于 300mm,超了加吊杆。
3、地面预拼铝格栅(关键)
在地面把铝格栅单元用专用连接卡扣拼接成大块单元,单元一般控制 1‑2㎡一块,方便吊装;单元之间卡扣扣紧,保证方格对齐,缝隙均匀。
❗不要全部高空拼装,高空拼装容易格子歪、拼缝错位。
4、吊装铝格栅单元(两种方式)
方式 A:弹簧吊件吊装(工程标准做法,推荐)
将弹簧吊片挂在主龙骨上,吊片下部挂钩勾住格栅上沿骨架。
多人抬预拼好的格栅单元就位,挂入弹簧吊片挂钩。
逐块依次吊装,单元之间用接码卡扣锁紧。
通过弹簧吊片调节螺母,统一调平整个吊顶面,保证格栅下皮全部齐平。
方式 B:铁丝绑扎(简易小面积)
格栅就位后,用镀锌细铁丝把格栅骨架绑扎固定在主龙骨上,严禁使用普通铁丝,容易生锈断裂。
5、灯具、风口开孔
筒灯、射灯直接从格栅方格孔向下嵌入安装;
风口、检修口位置,裁切格栅,裁切处必须加铝条补强,防止格栅散架变形;
检修口周边格栅要独立可拆,不能焊死锁死。
6、四周收边处理
墙体四周安装 L 型铝收边角,格栅端部搭在角铝内侧,裁切格栅适配墙边尺寸,缝隙均匀美观。
7、验收标准
格栅方格横竖顺直,无扭曲歪格;
吊顶平整度 2m 靠尺误差≤3mm;
所有吊件、卡扣全部扣到位,手晃动格栅无松动;
格栅单元之间拼接缝隙均匀。
三、重要注意事项
禁止吊杆固定在风管、水管、桥架外壳上,必须固定建筑结构楼板。
格栅厚度薄,严禁人站在格栅上面,检修需搭脚手架,不可踩踏吊顶。
黑色格栅,吊顶楼板顶面建议刷黑色油漆,透过格子看不到白色楼板,效果更好。
格栅单元拼接一定要用配套接码卡扣,只靠吊件容易后期移位、格子错位。
吊杆、龙骨全部采用镀锌件,防止锈蚀污染吊顶。
四、常见问题
方格歪扭、格子大小不一:地面没有预拼到位;吊点间距过大;单元之间没有扣接码。
吊顶波浪不平:主龙骨没有调平;吊杆间距超标;大跨度未做吊顶起拱。
局部下坠:吊点落在管线上面,受力不足。
